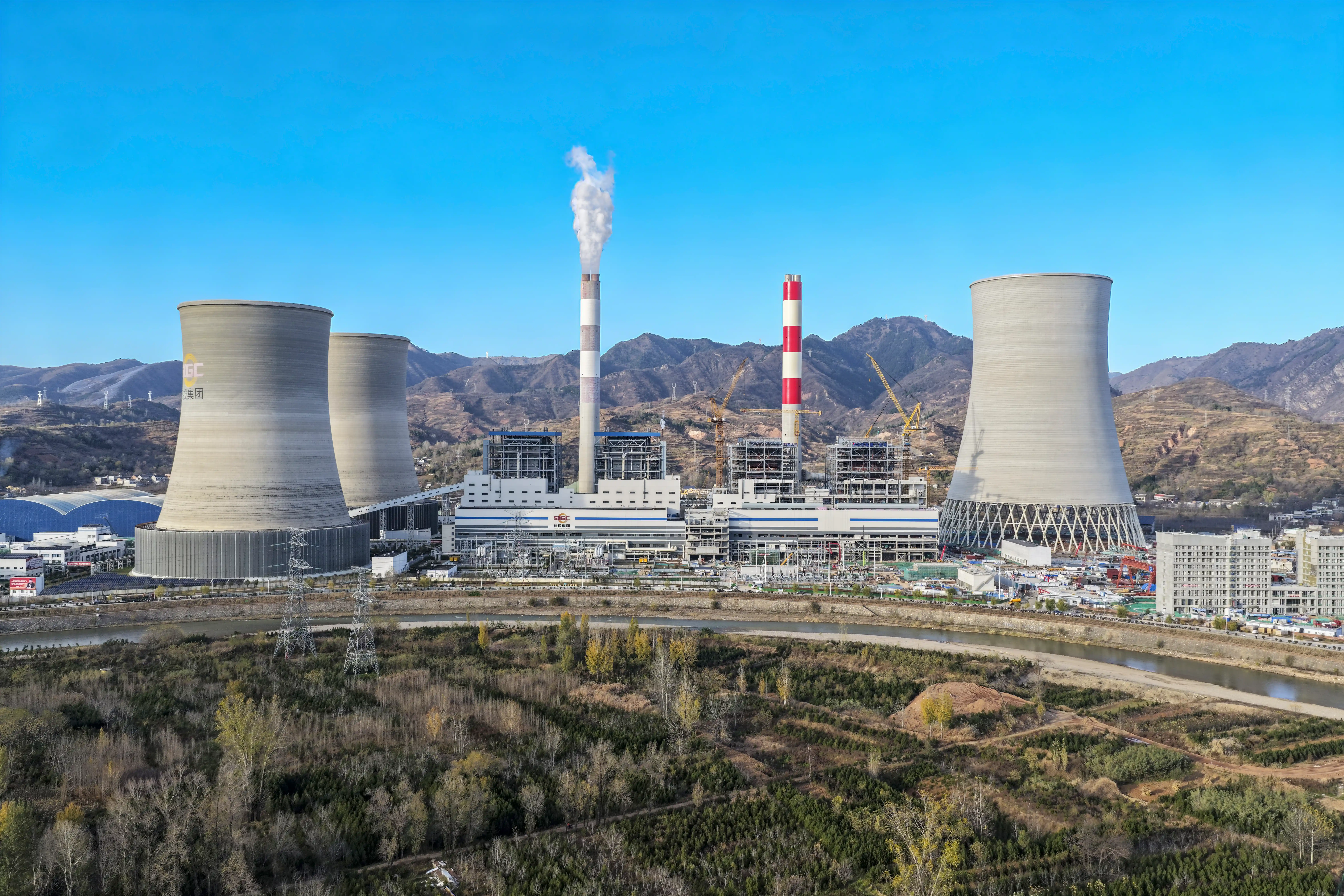

商洛发电:10项要害节点见证“搏天堂app官网速率”
四序度以来,搏天堂app官网集团所属商洛发电二期项目施工“进度条”一直刷新。从发电机定子吊装、汽轮机台板就位,到输煤系统具备上煤条件、主厂房关闭完成,再到锅炉水压试验、DCS装置带电回复……项目建设团队马不停蹄,不到3个月时间,就完成了10项里程碑节点,跑出了高质高效的“加速率”。

科学妄想,细密协同,重大装备装置创造“新速率”
9月25日、12月6日,商洛发电3号、4号机组发电机定子先后吊装就位。吊装前,二期项目部团结装备厂家、监理单位及参建单位,重复优化吊装计划。吊装历程中,现场指挥口令清晰,操作职员精准配合,两台发电机定子均一次精准就位于预定基座。
9月28日,3号汽轮机台板就位事情高效完成。台板作为装置基准,水平度、标高、中心线误差要求极其苛刻。施工职员使用高精度仪器举行重复丈量、调解,确保台板装置“零过失”,为汽缸、转子等大件装备精准对中涤讪基础,创下同类型机组装置“新速率”。
买通脉络,包管供应,燃料生命线取得“新希望”
稳固可靠的燃料供应是电厂一连运行的“生命线”。商洛发电捉住2号机组磨练时机,同步推进输煤栈桥意会、转运站装备装置、皮带机调试及煤场设施完善等事情,降低一期运行与二期施工的隔离危害。
面临输煤系统线路长、环节多、协调难度大的问题,商洛发电增强归口管理,确保土建、装置各环节无缝衔接。11月5日,随着9号甲皮带机完成试转,整个输煤系统周全意会,具备上煤条件,为机组整套启动备好“粮草”。
昼夜奋战,决胜封顶,主体工程形象实现“新突破”
11月28日,随着最后一块彩钢板装置到位,弘大的主厂房关闭完成。这不但使整个工程现时势貌面目一新,还为汽轮机、发电机等要害装备的装置、调试提供了优异情形。
主厂房关闭时代,项目建设团队与时间赛跑、同天气较量,集中优势资源,统筹多专业交织作业,战胜冬季施工带来的未便。施工职员顶着寒风,经由60天的奋战,总高度36.7米、总浇筑量43049立方米的主厂房结构顺遂到顶,标记着二期工程取得阶段性突破。
全心调试,一次乐成,系统可靠性经受“严磨练”
锅炉水压试验是磨练锅炉承压部件制造与装置质量的主要“关卡”,关系着锅炉后续运行的清静。为确保水压试验顺遂通过,商洛发电从受热面装置、焊接质量验收、施工计划完善到试验前监视检查举行了全历程、全环节、全方位的严酷把控。
11月15日、11月30日,商洛发电3号、4号锅炉水压试验相继“一次乐成”。两台锅炉一、二次系统在39.25兆帕、9.54兆帕持压时代,所有承压部件均经受住了严肃磨练,无任何走漏及变形。锅炉水压试验提前15天完成,为锅炉酸洗、吹管等事情创造了有利条件,向机组燃烧试运迈出坚实一步。
智慧系统,精准回复,控制系统重修迈出“要害步”
在紧抓实体装备装置调试的同时,商洛发电同步打响DCS装置回复“隐形战争”。DCS系统作为发电机组“神经中枢”,指挥、监视和控制数千台装备的运转。DCS回复事情涉及大宗机柜就位、软硬件组态调试及网络构建,是机组能否实现集中监控、自动启停和清静高效运行的条件。
面临庞杂繁复的系统,热控专业提前介入设计,全心体例回复计划,分区域、分层级稳步推进,力争精准无误。经由一连奋战,12月3日,DCS装置硬件装置与基础软件恢复事情高质量完成,焦点控制网络全线意会,起源具备为装备分部试运提供监测和控制的能力。
高压脉络,精准意会,电力输出赢得“首战捷”
电力输出的“大动脉”——330千伏升压站,是毗连发电机组与电网的要害枢纽。商洛发电将厂用系统受电分两阶段实验:第一阶段完成升压站一、二期分段开关之前所有装备的装置调试,第二阶段完成剩余装备的装置调试。
第一阶段受电历程中,商洛发电制订受电计划与应急预案,并围绕电酝迫椿、母线充电等焦点操作开展多次专项培训,确保操作精准无误。各岗位通力协作、亲近配合,11月14日,第一阶段受电使命顺遂告捷,电力输出“大动脉”实现起源意会,第二阶段受电事情正在紧锣密鼓地推进。
要害节点接连突破,“一次乐成”喜讯频传,商洛发电建设团队以实绩实效展现了“搏天堂app官网速率”。眼下,全体建设者正全力推进汽轮机扣盖、锅炉燃烧吹管、机组整套启动等重大节点事情,向着2026年投产发电目的提倡冲刺。
