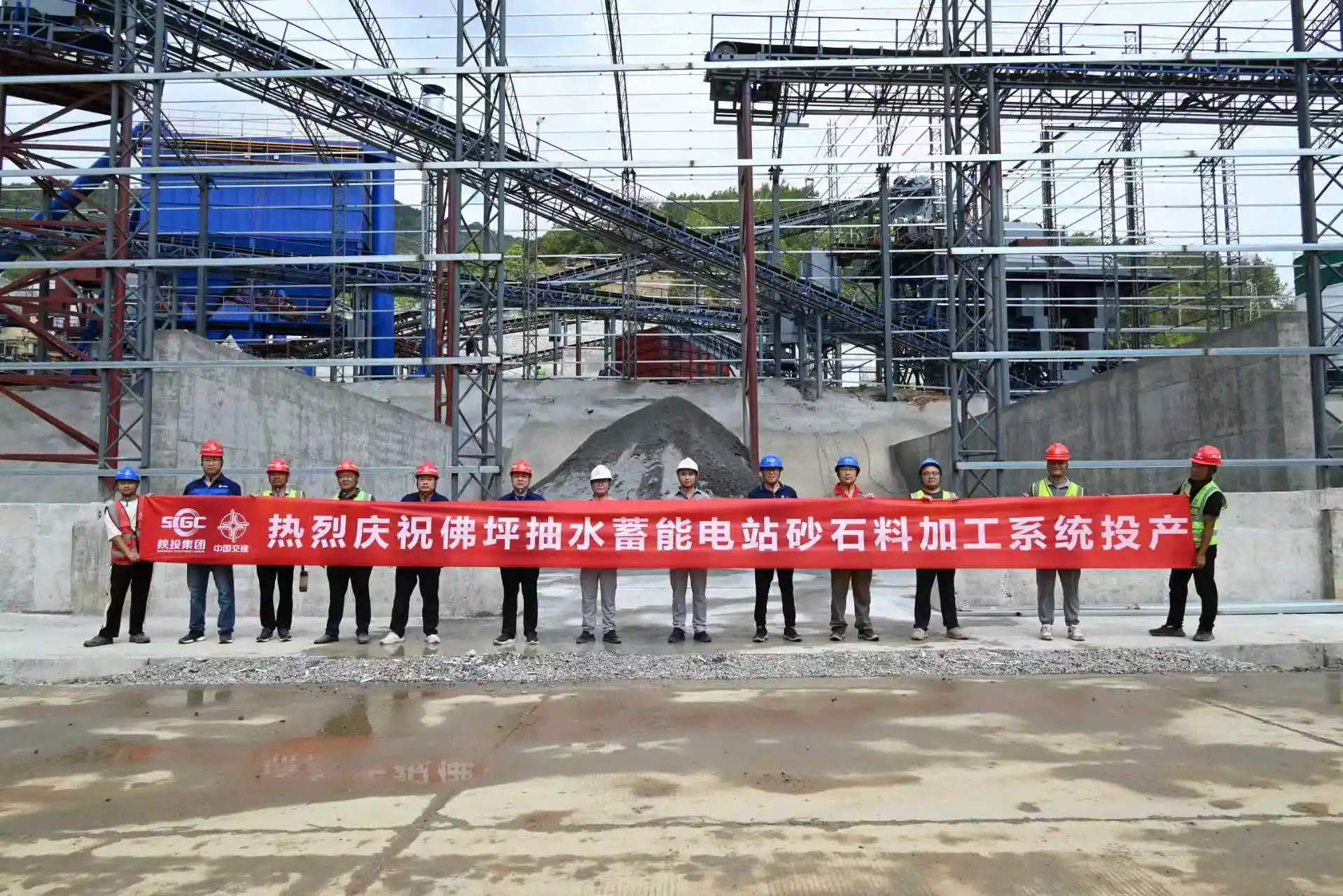

陕西水电佛坪抽水蓄能砂石加工系统试运行投产
宣布时间:2025-08-25
泉源:陕西水电
作者:刘红超
分享到:
8月20日,陕西水电佛坪抽水蓄能电站砂石加工系统顺遂完成主体装备装置并具备生产能力,进入试运行投产阶段,为主体工程混凝土施工提供坚实质料包管。

为确保砂石加工系统按期投产,自2024年10月开工建设以来,陕西水电佛坪抽水蓄能锚准时间节点,紧抓要害线路,强化资源设置,协调各方力量,动态优化施工计划,全力战胜工期紧、工程量大、工序重大以及高处作业、起重吊装清静管控难度大等挑战。针对电缆、皮带等焦点装备供货难度大的现实问题,建设厂家直联机制,专人全程跟踪生产与运输进度,确保要害装备准期加入,为系统装置调试和投产运行提供坚实包管。历经10个月不懈奋战,该系统顺遂通过生产性试验,实现投产运行目的。
据悉,该系统作为电站建设的“质料心脏”,由破碎、筛分、给料、脱水、除尘和污水处置惩罚等环节组成,接纳“三段破碎、三段筛分”工艺,设计毛料处置惩罚能力每小时430吨,制品骨料生产能力每小时360吨,其中制品砂160吨。正式投产后可知足电站主体工程常态混凝土岑岭月约5.88万立方米的浇筑需求。
