搏天堂app官网

清水川能源三期扩建工程#5机组燃烧吹管圆满完成 #6机组厂用受电一次乐成

宣布时间:2023-11-16 泉源:清水川能源公司 作者:白雅琴 米海强 王君 程鑫
分享到:

11月15日 ,清水川能源三期扩建工程#5机组燃烧吹管圆满完成 ,#6机组厂用受电一次乐成 ,为“#5机组年内完成168小时试运 ,#6机组具备整套启动条件”的年度建设目的打下坚实基础。

#5机组燃烧吹管圆满完成

11月15日23时45分 ,清水川能源三期扩建工程#5机组燃烧吹管圆满完成 ,标记着#5机组即将进入整套启动阶段。


锅炉蒸汽管道的吹扫事情是新建机组投运前的主要节点 ,是锅炉和汽轮机清静运行的主要环节 ,清水川能源高度重视、详尽谋划、全心安排 ,凭证《火力发电建设工程机组蒸汽吹管导则》 ,严密制订《锅炉吹管运行注重事项》等相关手艺步伐及预案并严酷执行 ,提前对各系统举行详尽排查 ,认真核对DCS画面各测点状态 ,吹管事情时代装备状态能够获得有用的监视调解。

经由锅炉首次燃烧一次乐成、热态冲洗、三次试吹管后 ,锅炉蒸汽管道的吹扫事情有序睁开 ,清水川能源与调试单位、监理单位、总包单位、施工单位等各方亲近配合 ,严酷执行各阶段吹管注重事项及控制要点 ,实时发明、处置惩罚吹管历程中泛起的种种问题 ,经由第75、76次一连两次降压打靶 ,过热器、再热器吹管靶板及格 ,过热器系统及其联通管道、再热器系统及其联通管道、高压旁路管道、锅炉吹灰管道、减温水系统管道均验收及格 ,#5机组吹管事情圆满乐成。

#6机组厂用受电一次乐成

11月15日05时01分 ,清水川能源三期扩建工程#6机组厂用受电一次乐成 ,标记着#6机组进入了试运阶段 ,也标记着公司750kV升压站改扩建事情圆满完成。

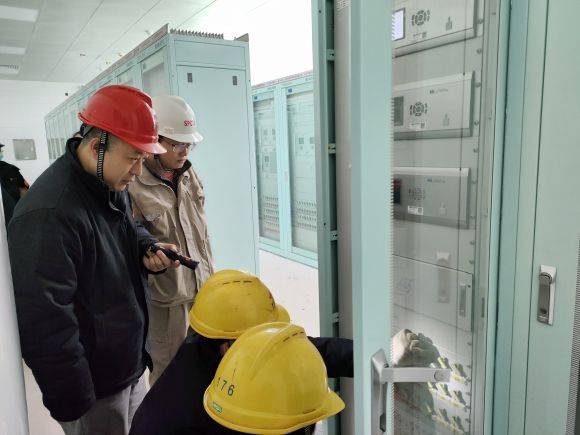

本次受电规模为750kV变电站第三串开关和#6机组主变、厂高变、输煤变及10kV事情段。公司提前谋划 ,组织三期试运指挥部分部试运小组体例受电计划 ,多次召开厂用受电协调会 ,解决受电规模内重难点问题 ,对厂用电系统倒送电规模内的电气一、二次系统、热控系统、消防、照明和响应的修建工程条件举行了周全详尽地检查 ,并对问题逐条梳理整改直至闭环。整个受电事情准备时代 ,生产运行职员在总结#5机带电履历的基础上提前举行模拟操作。手艺清静交底会后 ,运行操作职员凭证调理指令逐项举行 ,历时11小时受电事情一次乐成。

此次#6机组厂用受电事情的顺遂完成 ,为#6机组后期装备调试、试运行及#5机整套启动备用电源提供了稳固可靠的电源包管。

      下一步 ,清水川能源将认真推行清静生产主体责任 ,有用提高现场清静管理水平;紧盯要害环节和质量控制细节 ,严酷规范调试程序 ,强化调试历程管控 ,切实做好调试事情;一连增强项目组织管理 ,统筹推进调试、装置、土建各项事情 ,全力推进“#5机组年内完成168小时试运 ,#6机组具备整套启动条件”的年度建设目的顺遂实现。

网站地图
