商洛发电二期稳控装置调试完成并顺遂投运

宣布时间:2026-04-03 泉源:商洛发电 作者:李明 陈晓莉
分享到:

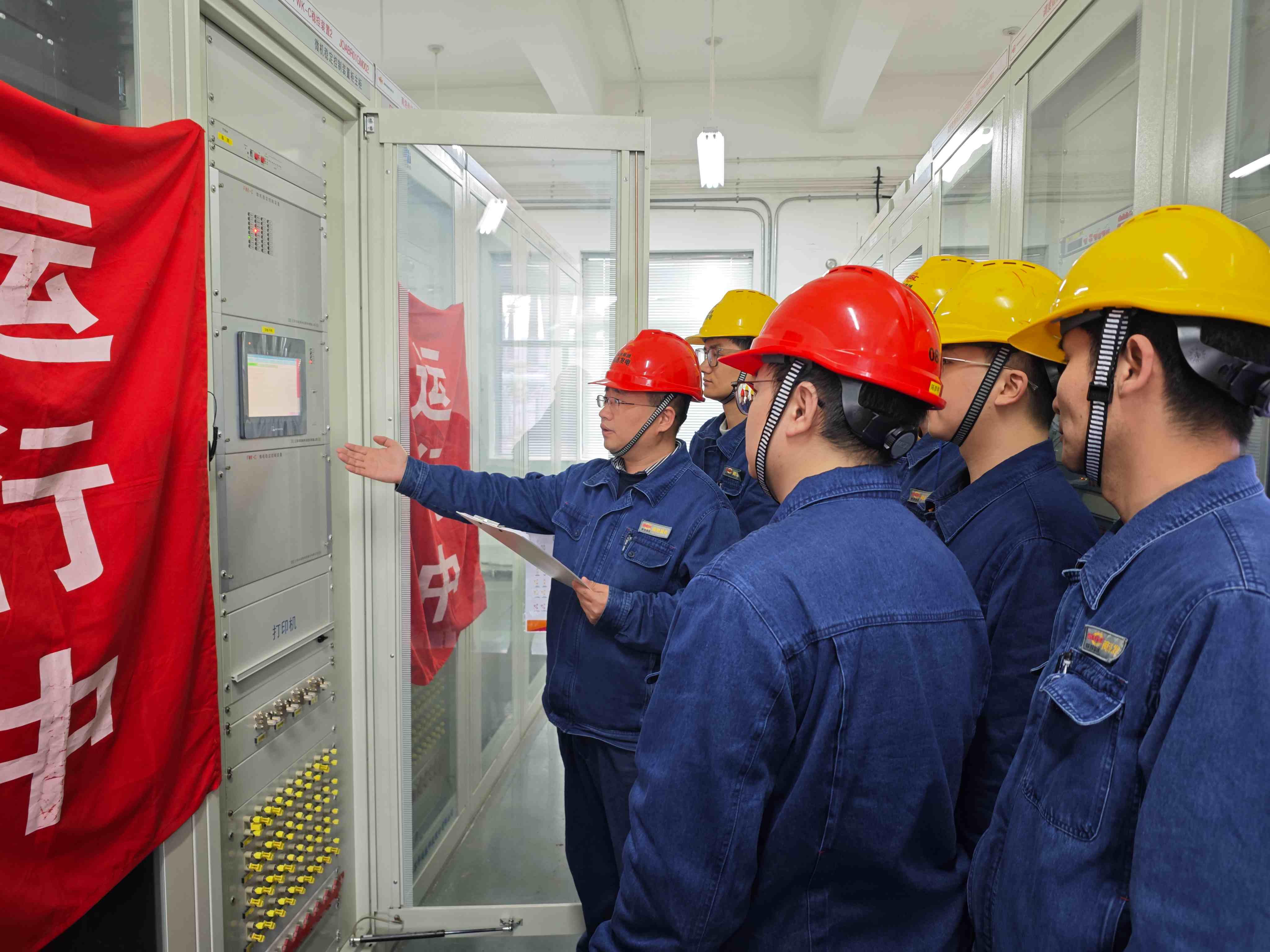

“您好 ,丹江电厂值长王龙向调理中心回令 ,商洛丹江电厂FWK-C稳控装置投入运行操作完毕 ,两套稳控装置运行正常无异常信号。”

3月31日21时06分 ,随着最后一组调控指令执行完毕 ,商洛发电二期两套FWK-C型稳控装置接入一期系统事情圆满收官 ,为二期机组后续并网调试涤讪坚实基础。

 稳控系统作为维护电网清静的“第二道防地” ,是应对系统故障、维持全网稳固运行的要害装置 ,对包管电力供应清静具有主要意义。本次稳控装置调试投运事情自3月6日正式启动 ,历时26天 ,累计完成224项操作 ,周全验证了装置运行的可靠性与稳固性。

为确保调试投运事情顺遂开展 ,商洛发电提前谋划、周密安排 ,通过组织职员学习调试计划、周全辨识作业危险点、细化职责分工、明确操作标准与流程等系枚行动 ,确保各环节有章可循、有据可依、责任到人。操作历程中 ,运行职员严酷执行省调指令与操作票制度 ,规范完成装置检查、参数核对、功效测试等每一项要害环节 ,实现了调试投运零过失。

两套稳控装置的顺遂投运 ,有用破解了商洛中南部地区新能源大宗接入后电力送出受阻的难题 ,进一步提升了机组运行的清静性与可靠性 ,为包管商洛电网清静高效运行、电力可靠供应提供了有力支持。下一步 ,商洛发电将一连优化电网清静包管系统 ,强化装备运维管理 ,深化全员手艺培训 ,全力以赴推进二期机组并网调试事情 ,为区域能源保供和经济社会生长孝顺更多力量。
